都城運動公園の整備進捗をお知らせします

記事ID:53776 更新日:2024年7月22日更新

整備概要

  • 令和9年に開催される国民スポーツ大会の正式競技であるソフトテニス成年男女の会場地として、テニスコート16面と駐車場・園路などの整備を行います。
  • 野球場北側エリアにおいて、防災倉庫を併設した屋内競技場、ブルペン、サブグラウンド等を整備し、防災機能の強化と更なるスポーツの振興を図ります。
  • 都城泉ケ丘高校プール跡地まで公園区域を拡げます。

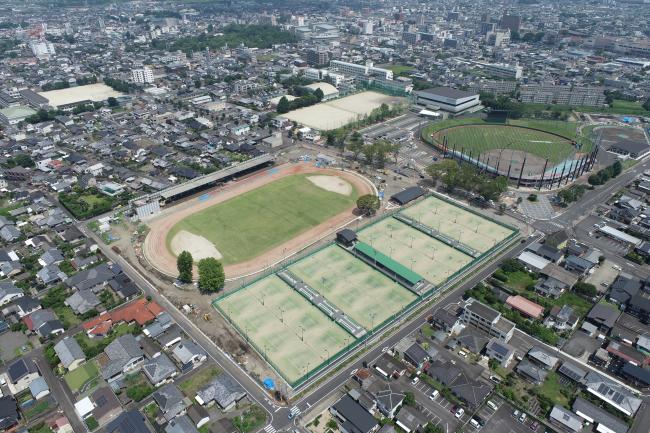

整備イメージ

   完成イメージ

整備施設

公園管理棟

  • 構造:鉄骨造
  • 階数:1階建
  • 面積:222.85平方メートル

テニスコート

  • 砂入り人工芝16面
  • ナイター照明有り

大会運営棟

  • 構造:鉄骨造
  • 階数:2階建
  • 面積:128平方メートル

メインスタンド

  • 構造:鉄骨造/鉄筋コンクリート造
  • 階数:1階建
  • 収容人数:約640名

屋内競技場

  • 構造:鉄筋コンクリート造/鉄骨造
  • 階数:2階建
  • 面積:4,223.44平方メートル

ブルペン

  • 構造:鉄骨造
  • 階数:1階
  • 面積:723.43平方メートル

サブグラウンド

  • 守備練習等での利用
  • 広さ:内野の大きさ(両翼50m程度)

スケジュール

R6.9.26

令和6年度の整備内容

  • 令和6年8月23日(金曜日)に、テニスコート16面全面オープンします。
  • 屋内競技場、ブルペン、サブグラウンド整備を進め、令和7年1月の供用開始を目指します。
  • 公園北側及び南側の駐車場及び園路の整備を進めます。

整備の状況

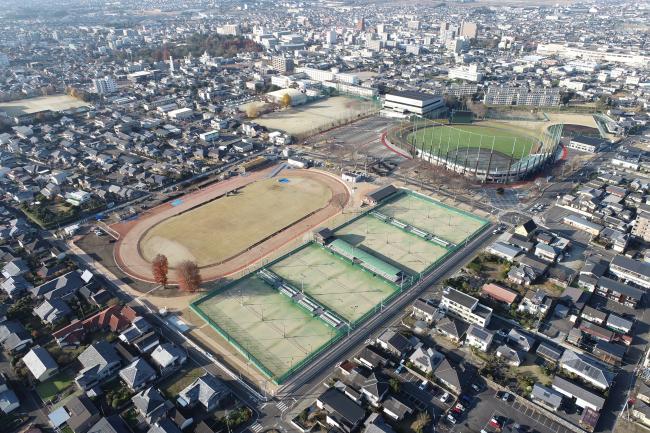

令和4年12月24日

  • 体育館、武道館、弓道場、クレイテニスコートの撤去完了
  • 管理棟、大会運営棟、メインスタンドの整備を進捗中

 R41224

令和5年3月20日

 テニスコート大会運営棟、メインスタンド、公園管理棟整備完了

R50320

令和5年9月26日

 テニスコート北側8面の整備に着手

R50926

令和5年12月25日

  • 公園北側、南側の樹木撤去完了
  • 屋内競技場新築エリアテニスコート撤去完了
  • ブルペン新築エリア造成完了

R51225

令和6年3月18日

  • 屋内競技場、ブルペン新築工事に着手
  • テニスコート北側8面供用開始、南側8面整備に着手

R60318

令和6年7月3日

  • 屋内競技場、ブルペンの躯体工事を進捗中。
  • テニスコート南側8面の整備も完了間近。

R7.3

令和6年9月26日

  • 8月23日、テニスコート全面供用開始
  • ブルペン完成間近。サブグラウンド内野完了。

R6.9.26
